中庭のある家 in 甲府市
2011.08.05 中庭のある家 in 甲府市
2011.08.05 お引渡し
施工会社からお引渡しをいたしました。 8/6.7 内覧会をいたします。 |
2011.08.03 施主検査
本日、施主検査を行いました。 仕上げの状況など最終チェックを施工会社・設計・いえプロとともに検査をいたしました。 |
2011.08.01 いえプロチェック⑤ 竣工検査
事前に施工会社の社内検査を終え、施工会社立会いのもと設計といえプロの竣工検査を行いました。 検査時に出た箇所は施主検査に向けて是正するよう支持をいたしました。 |
2011.07.21 現場確認
外部のアルミルーバーや外部照明が取り付けられました。 内部は各工事の方々が入り、作業をしていました。 竣工が楽しみです。 |
2011.07.17 現場確認
外部足場が外れ、建物外観を見ることができるようになりました。 内部工事が進められています。 7/16にカーテン工事のお打合せをいたしました。 |
2011.07.08 現場打合せ⑤

内部の造作工事が顕著に進められています。 本日は、キッチン・浴室などのデザインと色について最終決定いたしました。 次週にはクロスの最終決定をすることになりそうです。 現場打合後、植栽を見学に行きました。 |
2011.07.02 いえプロチェック④ 内装下地前検査
施工会社立会いのもと内装下地検査を行いました。 |
2011.06.25 現場打合せ④
内部工事が進みました。 前回6月18日には電気のスイッチ・コンセント位置等を打合せました。 |
2011.06.16 上棟式
本日、上棟式をいたしました。 今後の工事が滞りなくかつ安全に行われるよう祈願いたしました。 裏話ですが、今回の御幣は特別大きいものだと後日施工業者様からお聞きしました。 |
2011.05.26 いえプロチェック③ 上棟検査
本日いえプロの上棟検査を行いました。 |
2011.05.14 現場打合せ③
現場にてお打合せいたしました。 |

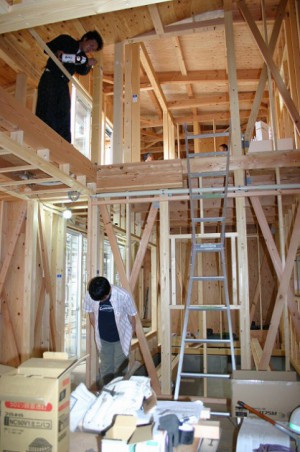

2011.04.30 建て方
本日、建て方の2日目です。 「思っていたより長居をしてしまいました。」と建主様。 先日検討中の屋根材の色を決定しました。 |
2011.04.22 現場打合せ②
基礎コンクリートがきれいに仕上がりました。 工程の確認と予定の説明、屋根の色決め等の検討をしました。 |
2011.04.08 現場打合せ①
現場にて設計者より建主様に現場の状況を 基礎立上り型枠コンクリート養生期間中。 |
2011.04.01 いえプロチェック① 配筋検査
本日、配筋検査を行いました。 指摘事項を是正するよう指示しました。 |
2011.03.25 地盤改良
地盤調査の結果、地盤補強工事を行うことになりました。 タイガーパイル工法の地盤改良を行いました。 |
2011.02.25 起工式
本日、大安吉日に起工式を行いました。 建主様のご家族皆さんが参加され、工事の安全と施工が滞りなく運びますように 写真は建主様の鍬入之儀です。 引き続き設計・施工業者とともに協力していえプロのサポートをしていきます。 |
2011.02.19 工事請負契約
本日、良き日に工事請負契約をいたしました。 建主様は緊張の面持ちの中、説明を熱心に聞いているご様子でした。 その緊張をいつも元気なお子様達がほぐしてくれたようです。 |
2010.10.09 プラン打合せ
プランを進めるにあたり、設備機器を見学に行きました。 キッチンショールーム等をまわりました。 |
2010.09.01 解体完了
既存建物の解体が終わり、土地の全景が見ることができます。 隣家との関係性も考えながら計画は進んでいきます。 |
2010.07.19 設計打合せ
建築家を決定し、初打合せ。 互いに緊張気味でスタートした打合せでしたが話を進めていくうちに、和やかに話が進みました。 所長の老後(?!)の楽しみである建主様のお子様の写真撮影に便乗し打合せを撮影。 お子様と所長の指示で記念の1枚が撮れました。 |
2010.06.12 ベストパートナー建築家 コース
事前にファイルから選ばれた建築家の方と本日、面談いたします。 建主様のご要望の内容や、設計に対する考え方、 面談後、お一人の方をベストパートナーとして決定されます。 |
2010.05.20 土地
検討土地を視察。 関係機関への調査後、要検討事項をご説明いたしました。 |
2010.05.15 家づくりサポートお申込み
H22年1月末にはじめて来社。 甲府駅近くの土地が希望でしたので、条件の厳しい中数ヶ月に渡り建主様と共に探してきました。 お申込みまでの期間も内覧会開催の度、参加して家づくりを熱心に考えているご様子でした。 これからもよろしくお願いいたします。 |
