Projects
浅川鍼灸整骨院
2015.07.17 浅川鍼灸整骨院
2015.7.17UP お引渡し
本日お引渡しとなりました。
2015.7.14UP 植栽工事
白線ラインと植栽が入りました。 もうすぐお引渡しです。
2015.7.2UP 現場確認
更衣室 (女子・男子) 内部仕上げの一部です。
壁クロスの一部分をピンクとブルーにしました。
床仕上げは、これからですが類似色のタイルカーペットです。
2015.6.22UP 現場にて
内部の工事が着々と進んでいます。
受付カウンターおよび荷物置き場など造作家具工事が出来上がっています。
2015.5.25UP 断熱吹付状況確認
断熱材の吹付状況の確認をいたします。
壁30ミリ、天井50ミリ。
隙間等の指摘事項を施工者に伝え、再度吹付をするよう指示いたしました。
2015.5.15UP 現場確認
現場確認にきた時に、ちょうど屋根工事が行われていました。
浅川鍼灸整骨院に来られる方には、もう暫く工事によりご不便をおかけいたしますが 7月の竣工に向けて浅川先生をはじめ、設計施工関係者は 素晴らしい建物になるよう励んでおります。
新しい浅川鍼灸整骨院の完成を楽しみにしていてくださいますようお願い申し上げます。

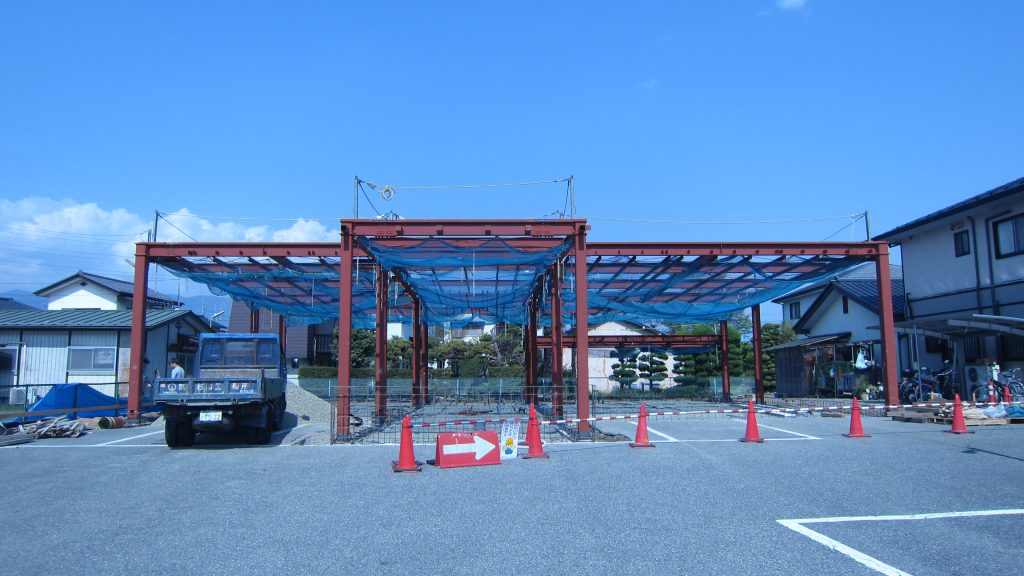

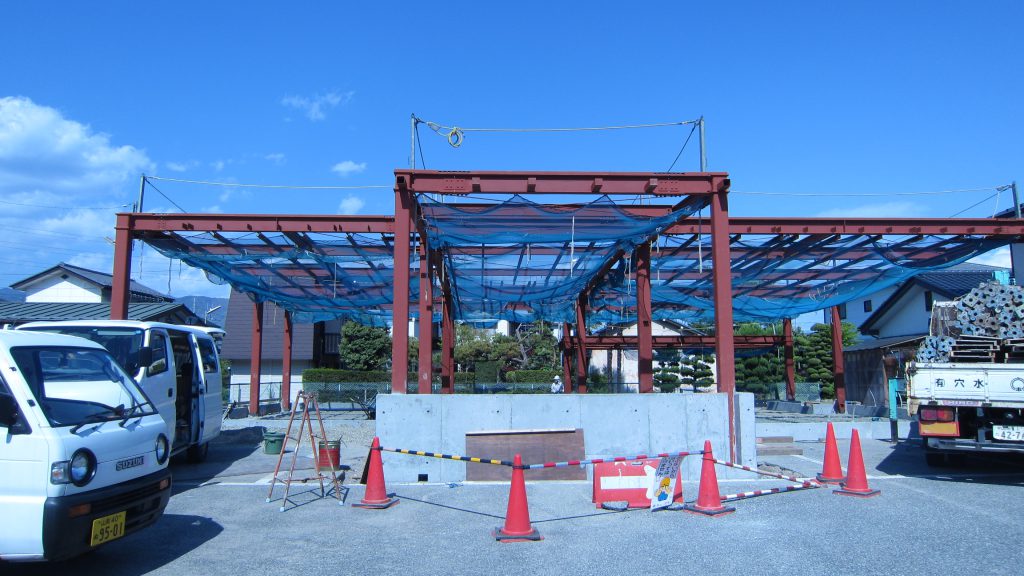

2015.4.30UP 祝上棟
上棟おめでとうございます。
浅川先生と奥様、施工会社といえプロにて 今後の工事が滞りなく行われますよう祈願いたしました。
2015.4.23UP 現場確認
外壁材仕上について建て主様と模型やパース・サンプルを検討し、最終確認をいたしました。
2015.4.17UP 中間検査
上棟して中間検査が行われました。
指摘事項なし。
建物の大きさがわかるようになりました。
配管・配線工事も進みます。

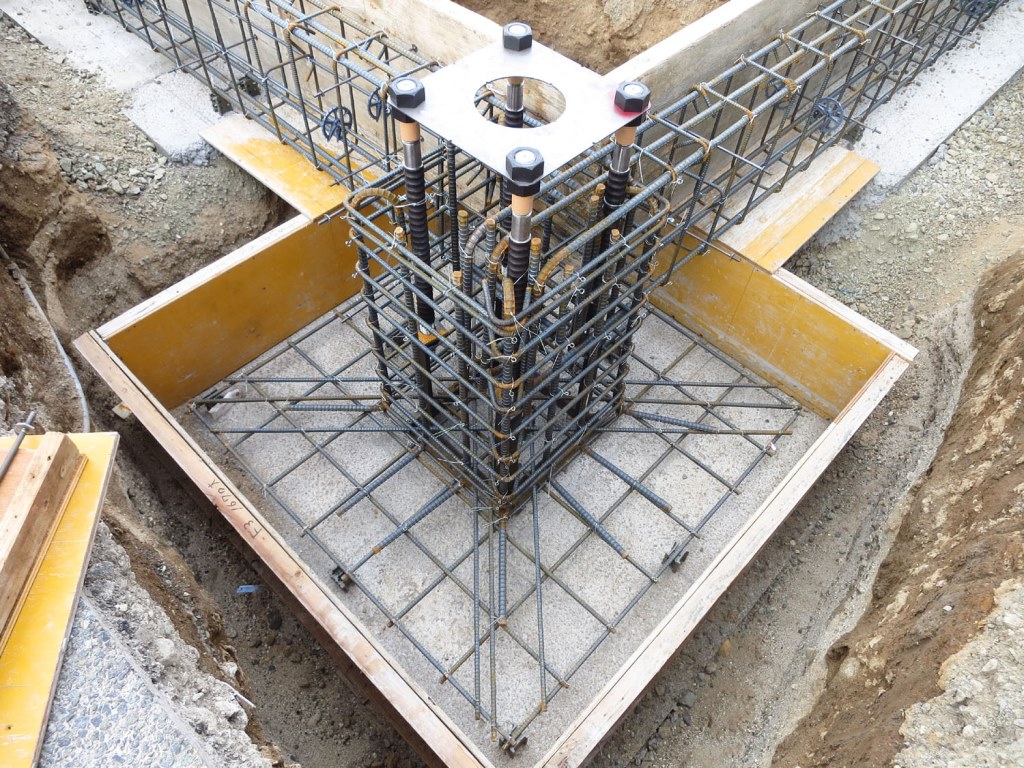

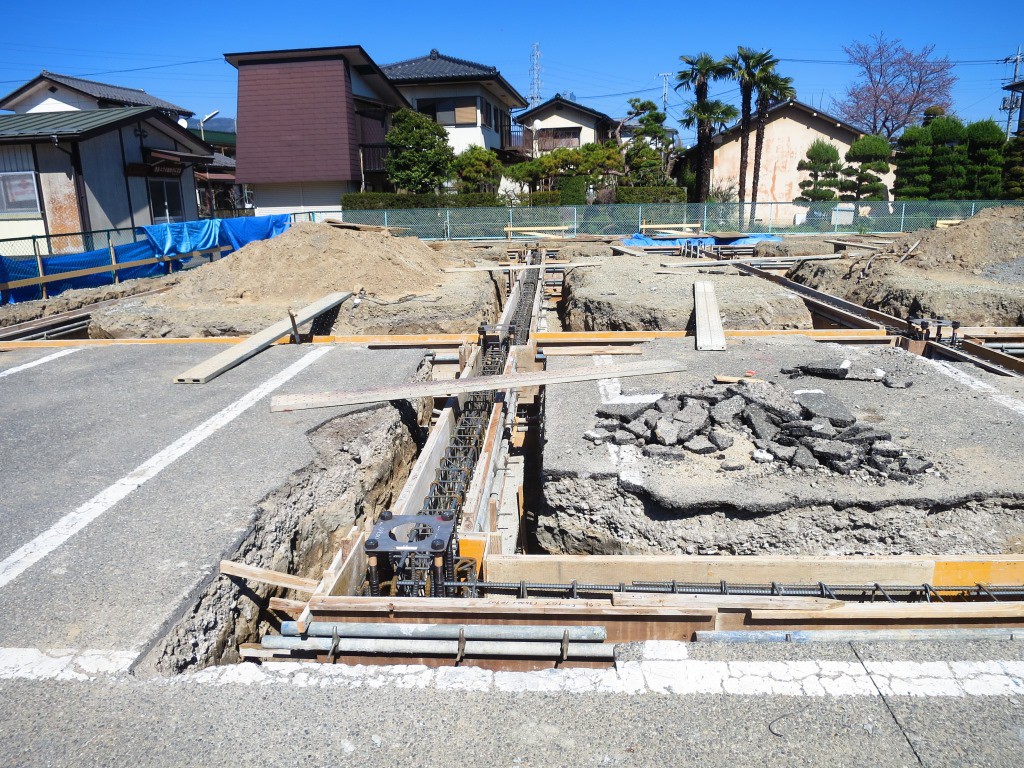

2015.3.24UP 基礎配筋検査
役所検査およびいえプロの検査を工事会社立会いのもと行いました。
役所からの指摘事項はなく、図面通りに基礎配筋が行われていました。
2015.3.1UP 地鎮祭
地鎮祭、おめでとうございます。
2015.2.13UP 入札
鍼灸院にて入札。
緊張の面持ちのなか開封いたしました。
2014.11.16UP 現況視察
現鍼灸整骨院にてどのような機械があり、どのような動きをしているかなどをお聞きいたしました。
現状の良い点や悪い点などもお聞きして、新社屋に反映いたします。
お忙しいので、一度の打合せを長くとり充実させました。
2014.11.7UP 土地
ご希望内容・予算・スケジュールを細かくお聞きして、綿密な打合せに入りました。
現鍼灸整骨院に隣接して建設いたします。
2014.11.1UP ご相談
現状、駐車場となっている土地に新社屋建設のご相談がありました。
開院のスケジュールなどが決まっている中で、少しハードではありますが、ありがたくお受けいたしました。
