Projects
カバードポーチのある家
2022.09.12 カバードポーチのある家
2022.09.12up お引渡し
本日、お引渡しとなりました。おめでとうございます。
設備機器の取扱い説明を行いました。今後も定期点検等の長いお付き合いになりますので引続きよろしくお願いいたします。
2022.09.07up もうすぐお引渡し
竣工して工務店の社内検査、いえプロ検査、施主検査を終えそれぞれから出た指摘事項の是正が終わりました。お引渡間近になりました。
2022.07.28up 内装工事
外部は足場撤去をしています。内部は内装仕上げが進んでいます。
2022.07.12up 内部造作

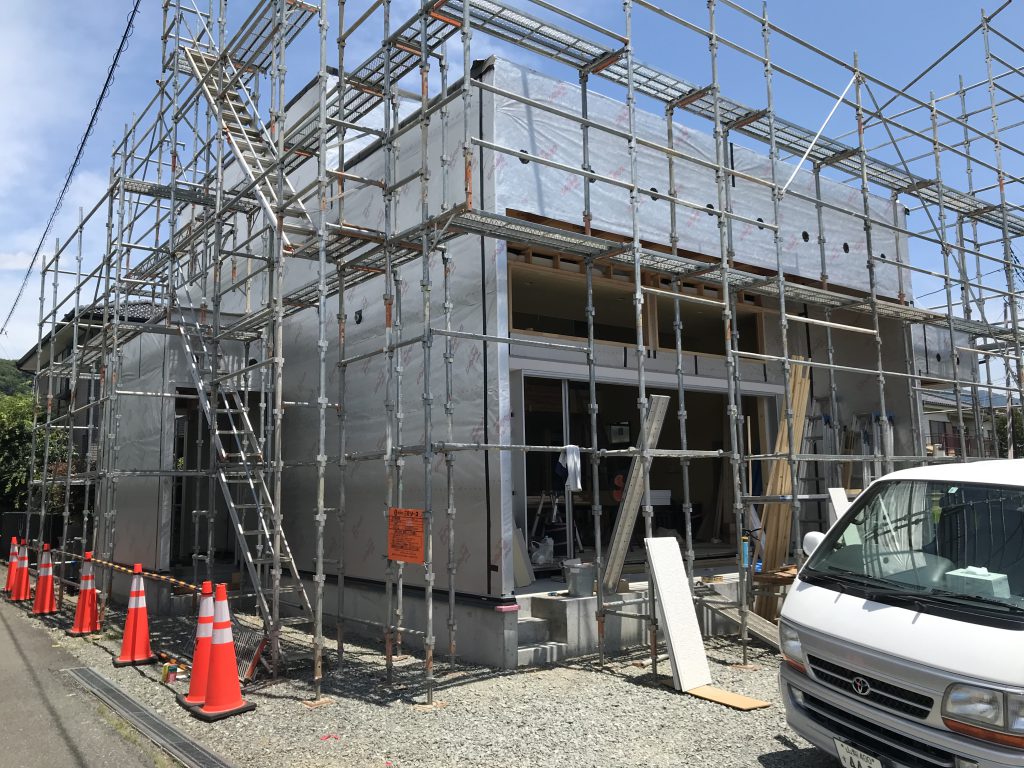

外部に外壁が貼られたので大きく様変わりしました。内部の造作が進み部屋の細部が出来上がりました。大きな吹き抜けがあるので内部にも足場をかけて作業を進めます。

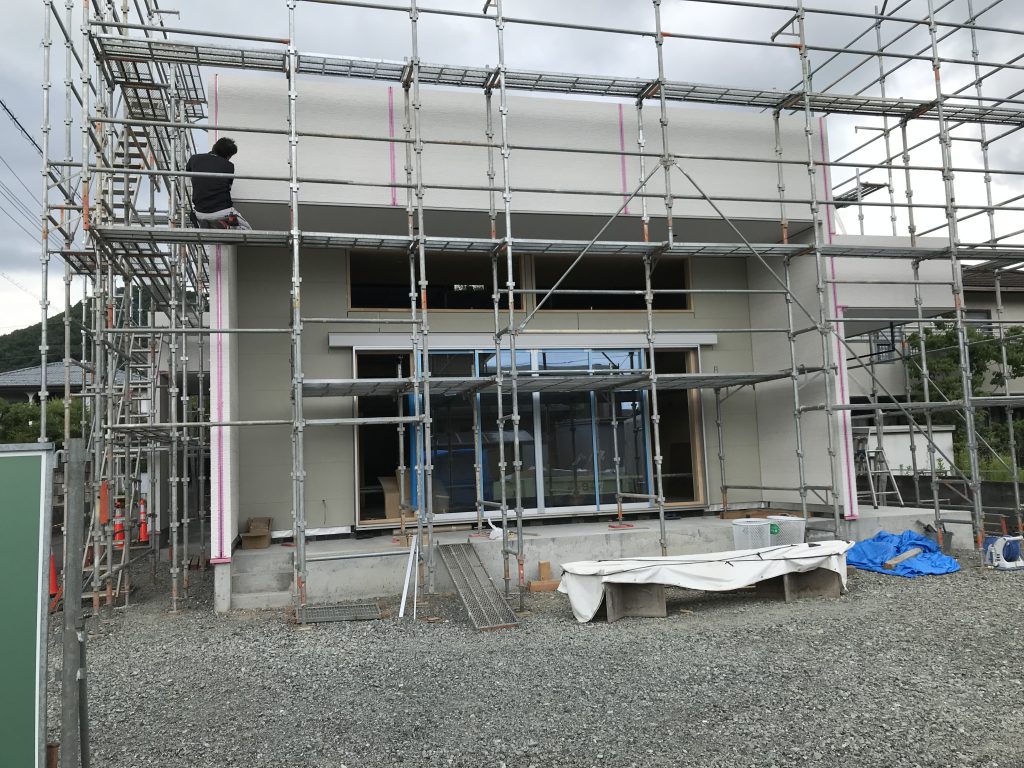

外壁のコーキング養生をしているときに伺いました。お疲れ様です。(写真:上)
2022.06.27up 現場確認
外壁に透湿防水シートが貼られました。各所仕上げの色味などを最終決定に向け、建て主様と検討します。
2022.06.02up 進捗状況

昨日、上棟検査をいたしました。5/23建て主様と電気のスイッチ・コンセントの確認を行い配線工事が進んでおります。建て主様との打ち合わせではLDKの大開口のカーテンボックスの取付位置やシーリングファンの取付位置を確認いたしました。大開口にカーテンがかからないようにたたみ代を考えたり、デザイン的にも素敵にみえるようなカーテンボックスとしました。
屋根はガルバリウム鋼板立平ロック葺きです。
2022.05.11 up 棟上げ
棟上げ2日目。天候にも恵まれました。たくさんの大工さんが入り集中して棟上げをします。建物の骨組みがわかるようになりました。

2022.05.06up 土台敷検査
工務店様立会いのもと土台敷検査をいたしました。現場ではちょうど防蟻処理(シロアリ被害を未然に防ぐため薬剤散布)の最中でした。写真:下
検査中にタイミングよく建て主様が現場に来られました。この家を建てる棟梁がいらしたのでご紹介いたしました。棟上げは5/10.11も予定です。

2022.04.27up 基礎工事
立上りコンクリートの型枠を外します。
2022.04.14up 配筋検査
瑕疵担保保険会社の配筋検査がありました。ちょうど同じ時間となりました。
いえプロの配筋検査も別途いたしました。検査を終え指摘事項を施工者へ伝えました。

2022.04.08up 土工事
着工です。土工事が始まりました。
2022.03.15up 地鎮祭
よく晴れた建築吉日の佳き日に地鎮祭をいたしました。
お清めをしてから地鎮祭を行います。鎮め物を施工者がお預りしてお納めいたします。
2021.12.21up セットバック敷地
敷地はセットバック(境界から後退する)ことが必要な敷地です。写真(下)の赤い目印がセットバック予定ラインです。
建築基準法の43条2項2号申請を提出し受理してから建築確認申請を行います。道路上に見える部分の中心線から2mまで後退します。
申請まで時間を要します。
2021.09.03up プラン打合せ2
間取りが確定し照明器具やキッチン・洗面などの住宅設備の選定、仕上材の確認などを順に決定していきます。(実施設計)
2021.07.13up プラン打合せ
選考の結果、工務店様が決まりました。
プレゼン時のプランを基に間取り(基本設計)を改めて確定していきます。
2021.04.21up 工務店コンペ
出来上がった要望書と予算をお伝えして3社の工務店がコンペを行います。
建て主様はウキウキする気持ちを抑え工務店様のプレゼンテーションを熱心に聞いていました。
2021.02.19up 要望書
計画をじっくり進めたいとのことで改めて要望書の再構築いたしました。
少しだけ好みや考え方も変わったようです。具体的な映像を用いて施工者へ向けてわかりやすくまとめます。
2019.12.24up 資金計画
これから一緒に家づくりをしていくうえで重要な資金計画を相談させていただきました。
建物計画の要望書も並行して計画いたします。
2019.10.20up 敷地
ご希望の土地を購入しいよいよ建物計画を開始します。
2019.02.07up 初来社
ご兄弟からのご紹介で来社いただきました。
真摯にサポートさせていただきます。
